건설 현장 출역·노무·원가 관리 시스템 설계와 구현

현장 출역을 월 노임과 본사 원가로 연결하기 위해, 기존 계산 기준과 승인·마감 조건을 화면에 반영한 사례입니다.

건설 현장 출역·노무·원가 관리 시스템 설계와 구현

RESULT

일별 출역과 승인된 능률 공수를 구분해 월 노임 계산에 반영
기존 계산 기준을 유지하고 합계 대조·마감·재오픈 절차 구현
노임대장을 현장별 원가와 연결하고 발생액·확정액 구분

CHALLENGE · 현장 기록을 본사 원가까지 연결하려면

현장에서 입력한 출역은 월 노임대장으로, 노임대장은 다시 본사의 현장별 원가로 이어집니다. 이 흐름을 시스템으로 옮길 때는 어떤 값을 언제 확정해 다음 단계에 반영할지 함께 정해야 합니다.

이 사례는 기존 출역표·노임대장·원장의 계산 기준을 유지하면서 입력·승인·마감 절차를 설계한 과정입니다. 현장 입력과 본사 집계가 따로 움직이거나, 기존 양식을 새 시스템으로 옮기려는 기업이 참고할 수 있습니다.

먼저 출역 기록, 추가 공수의 승인, 월 노임 마감이 각각 어느 시점에 이뤄지는지 구분했습니다. 검토 중인 값을 노임에 포함하거나 마감 전 금액을 확정 원가로 읽지 않도록, 단계마다 반영 조건을 정하는 것이 출발점이었습니다.

SOLUTION · 계산식과 확정 기준을 함께 옮기다

계산 기준은 기존 양식에서 가져왔습니다. 노임 계산에 쓰는 작업량의 단위인 공수에 단가를 적용하고, 수당·공제와 원 단위 처리까지 같은 기준을 유지했습니다. 새 화면의 결과를 원래 노임대장과 대조할 수 있어야 했기 때문입니다.

월 노임에는 일별 출역뿐 아니라 주·연차와 기타 공수, 별도 기안으로 승인받는 능률 공수도 반영됩니다. 이 가운데 능률 공수는 승인된 기안만 계산에 포함하도록 했습니다. 이 조건을 바탕으로 검토와 마감 절차를 나눴습니다.

먼저 풀어야 할 문제설계 판단반영 내용
일별 출역과 능률 기안의 확정 시점이 다름출역 기록과 능률 승인 상태를 구분일별 출역에 승인된 능률 공수를 합쳐 월 노임 계산
화면에서 본 합계와 저장할 합계가 다를 수 있음같은 기준으로 계산한 두 결과를 대조합계가 다르면 마감을 진행하지 않고 다시 확인
마감한 월의 값을 수정해야 함확정 이후 수정은 별도 절차로 구분사유를 남겨 재오픈한 뒤 다시 검토

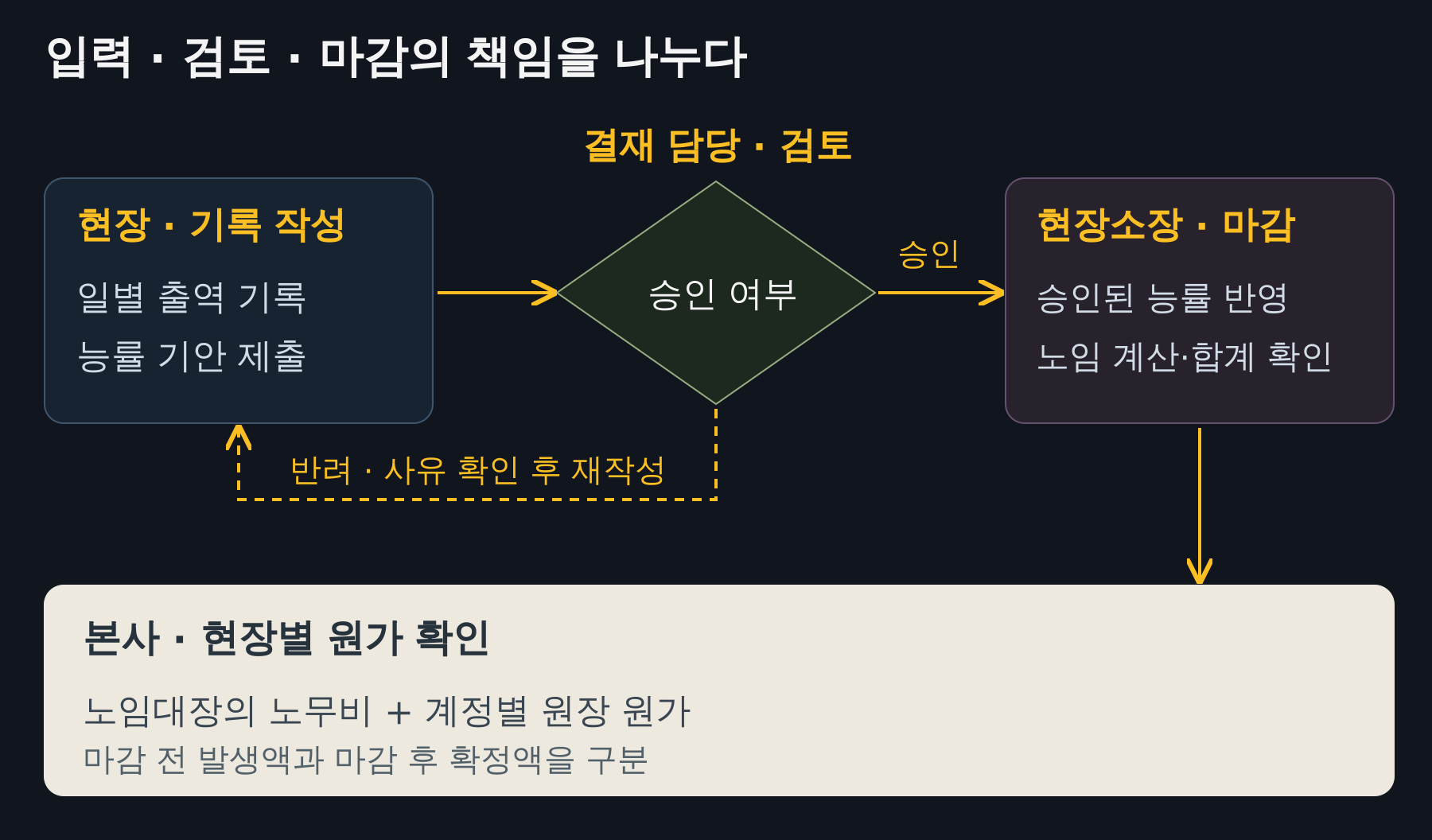

현장·결재·마감·본사의 역할과 승인·반려 흐름
업무 흐름 · 승인 여부를 확인하는 담당자와 노임을 마감하는 담당자의 역할을 나누고, 반려된 기안이 재작성으로 돌아가는 경로를 뒀습니다.

BUILD · 입력·검토·집계마다 먼저 볼 정보를 달리하다

현장에서는 근로자와 날짜를 기준으로 입력

출역 화면에서 현장과 조회 월을 정한 뒤 근로자별 일별 공수를 입력합니다. 주·연차 등 월 단위 항목도 함께 확인할 수 있게 했습니다. 같은 현장과 월을 기준으로 노임·원가 화면도 확인할 수 있게 연결했습니다.

출역 입력 구현 화면 기반 참고 이미지, 식별정보 비공개 및 모자이크 편집보안 정책으로 확대가 제한됩니다

출역 입력 · 날짜별 기록과 월 단위 입력 항목을 함께 확인하는 화면 구성입니다.

노임대장에서는 총액에 이르는 근거를 확인

노임 검토 화면에는 공수·수당·공제·지급액을 나누어 표시했습니다. 차이가 보이면 출역이나 월 입력 항목으로 돌아가 확인할 수 있습니다. 마감할 때는 현장과 월, 권한을 확인하고 화면의 계산 합계와 저장 단계의 합계를 대조합니다.

노임 검토·마감 구현 화면 기반 참고 이미지, 식별정보 비공개 및 모자이크 편집보안 정책으로 확대가 제한됩니다

노임 검토 · 요약 금액 아래에서 계산에 사용한 항목과 지급 내역을 확인하도록 배치했습니다.

합계가 맞지 않으면 마감을 멈추고 계산 근거를 다시 확인합니다. 이미 마감한 월을 수정해야 할 때는 사유를 남겨 재오픈합니다. 확정 전의 검토와 확정 후의 수정을 구별한 것입니다.

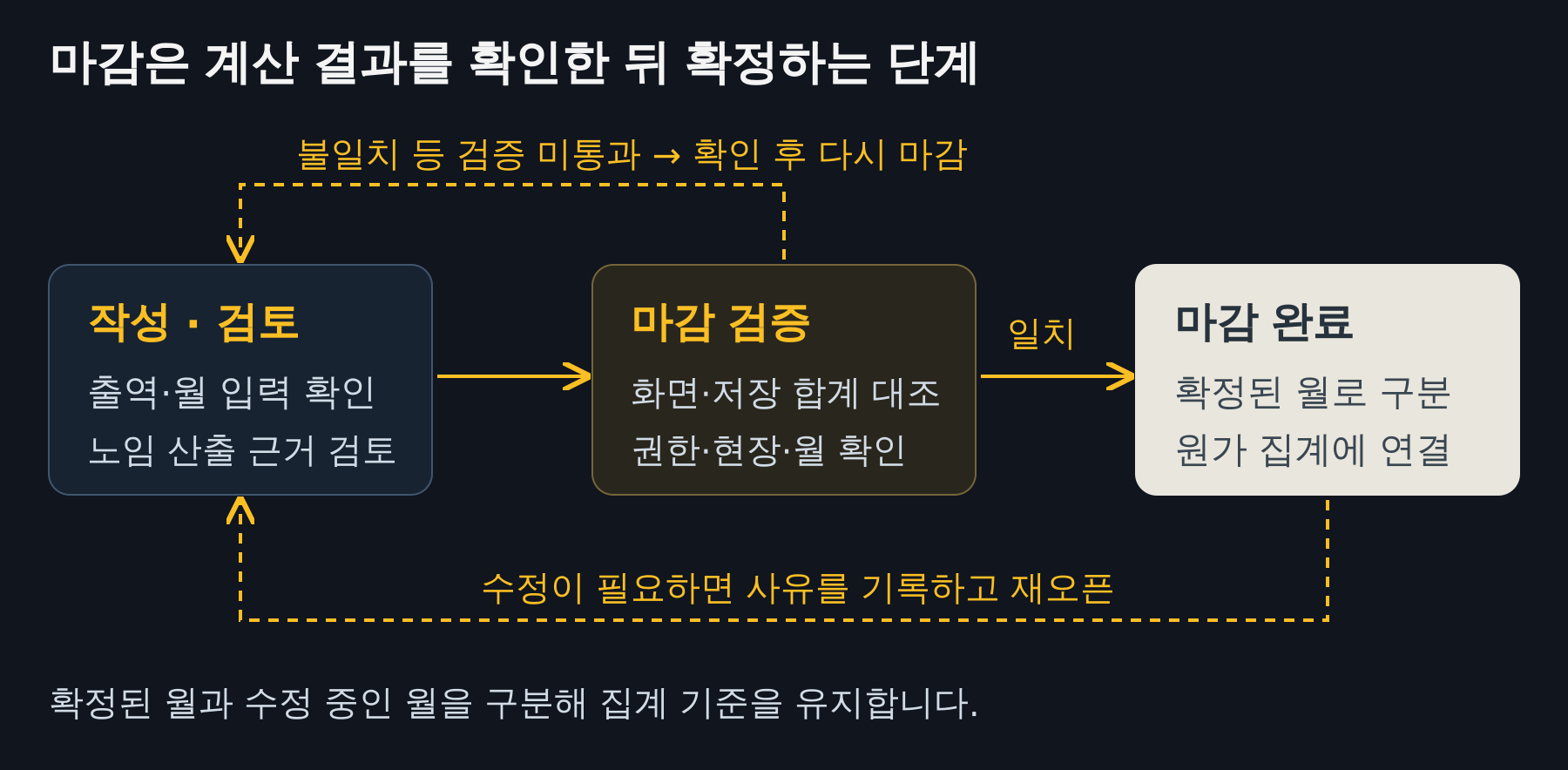

작성·검토에서 마감 검증·완료로 전환하고 재오픈하는 상태도
마감 상태 · 검증 미통과와 마감 이후 수정을 구별해, 확정된 월과 수정 중인 월의 상태를 남겼습니다.

본사에서는 발생액과 확정액을 구분해 집계

원장 자료는 계정 분류와 직영·외주 기준으로 모으고, 확인이 필요한 전표와 제외 전표는 확정 원가 집계에서 뺐습니다. 직접노무비는 노임대장과 연결하되 마감 전에는 발생액, 마감 후에는 확정액으로 구분했습니다. 진행 중인 현장을 살펴볼 때도 그 금액이 어느 상태인지 함께 판단하도록 한 것입니다.

현장별 원가 집계 구현 화면 기반 참고 이미지, 식별정보 비공개 및 모자이크 편집보안 정책으로 확대가 제한됩니다

원가 집계 · 현장 조건과 계정별 집계 결과를 함께 확인하는 화면 구성입니다.

이렇게 출역의 입력값에서 노임의 계산 근거를 확인하고, 그 노임이 원가에 어떻게 반영됐는지 따라갈 수 있도록 화면을 구성했습니다.

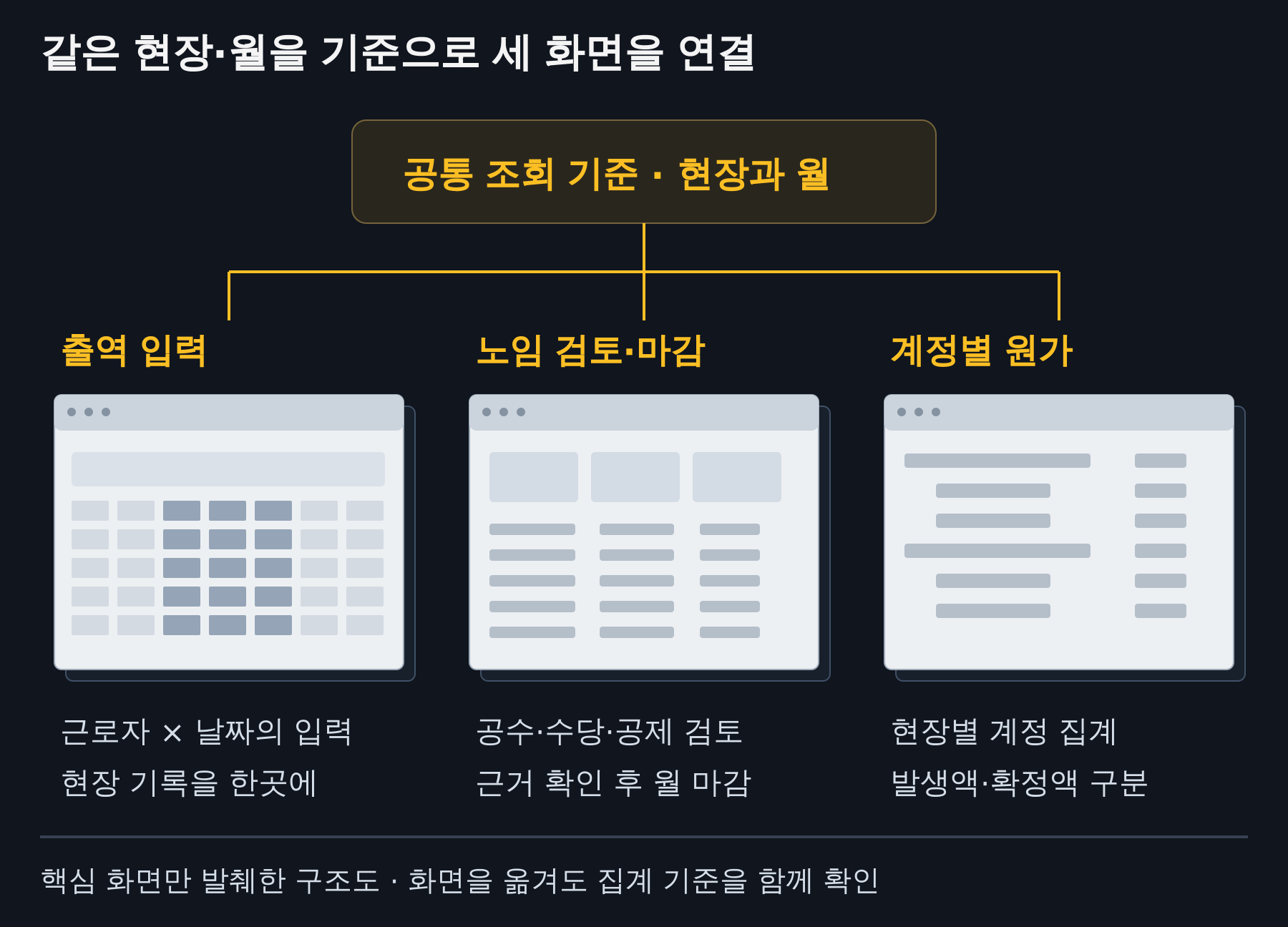

같은 현장·월을 기준으로 출역 입력, 노임 검토·마감, 계정별 원가를 연결한 화면 구조도
화면 구조 · 출역은 근로자와 날짜, 노임은 계산 근거, 원가는 계정과 확정 여부를 중심으로 보여줍니다.

VALIDATION · 계산과 마감 조건을 확인하다

설계 문서와 구현 코드를 대조하고, 기존 검증 기록에서 출역·노임·원가의 연결, 계산·출력 결과, 결재·마감 제한을 확인했습니다. 여기서 소개하는 결과는 구현한 기능과 화면이며, 고객사의 운영 도입이나 업무 시간 절감 효과를 측정한 결과는 아닙니다.

RESULT · 화면을 정하기 전에 확정 기준부터 정하다

현장 관리 시스템을 검토하고 있다면, 현재 쓰는 출역표·노임대장·원장을 나란히 놓고 세 가지를 확인해 보세요.

  1. 담당자가 직접 입력하는 값과 승인 후 반영하는 값은 무엇인가.
  2. 월 노임을 마감하기 전에 어떤 합계를 대조해야 하는가.
  3. 본사에서 보는 원가는 발생 중인 금액인가, 마감해 확정한 금액인가.

이 기준이 정해지면 필요한 입력란과 검토 화면, 마감 권한도 구체적으로 정할 수 있습니다. 이번 사례가 보여주는 설계의 출발점은 숫자가 이동하는 경로와 그 숫자를 확정하는 조건을 함께 정하는 것입니다.
